Tin tức hiệp hội

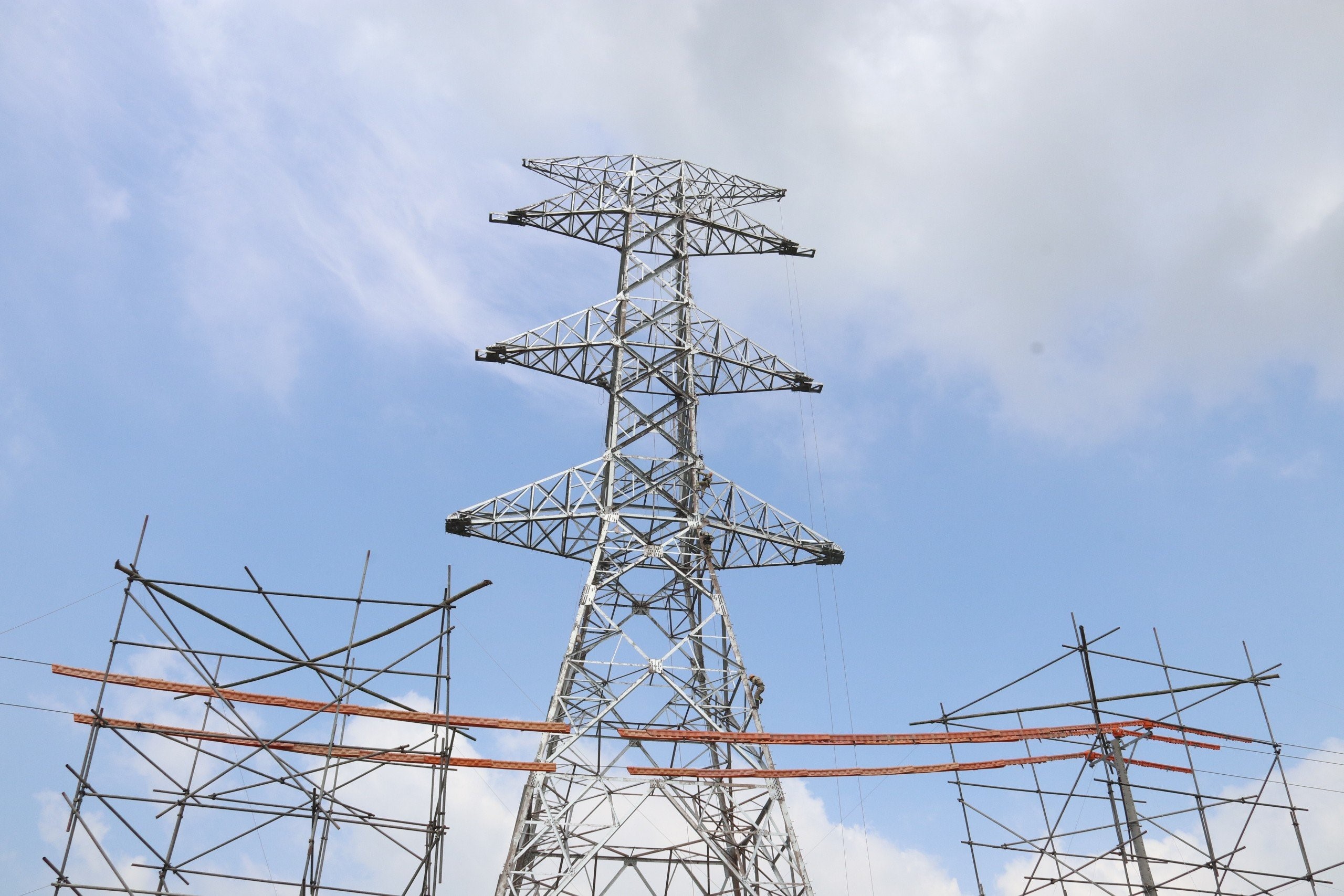

Kéo dây khoảng néo đầu tiên Dự án đường dây 500kV mạch 3 NMNĐ Nam Định I – Thanh Hoá

Sáng 12/5, tại huyện Kim Sơn, tỉnh Ninh Bình, Tổng công ty Truyền tải Điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Bắc (thuộc EVNNPT) và Công ty Cổ phần Tập đoàn xây dựng Thăng Long (Thăng Long TIC) đã triển khai kéo dây khoảng néo đầu tiên (từ vị trí 36 đến vị trí 38) của Dự án đường dây 500kV mạch 3 NMNĐ Nam Định I – Thanh Hoá. Đây là một trong 4 dự án thành phần của Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.

Ông Lưu Việt Tiến – Phó Tổng Giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, sau một thời gian rất nỗ lực trong việc đúc móng, dựng cột, và đặc biệt là sự vào cuộc quyết liệt của các địa phương trong việc bàn giao mặt bằng hành lang tuyến, hôm nay, EVNNPT và nhà thầu tổ chức kéo dây khoảng néo đầu tiên của Dự án đường dây 500kV NMNĐ Nam Định 1 - Thanh Hóa. Đây là điểm mở đầu để bắt đầu từ tuần sau sẽ kéo đồng loạt trên toàn tuyến.

"Hiện nay, EVNNPT đang đôn đốc các nhà thầu đẩy nhanh tiến độ thi công các vị trí móng còn lại, phấn đấu đến khoảng 15/5 sẽ hoàn thành 100% móng, cuối tháng 5/2024 hoàn thành dựng xong toàn bộ cột, đến giữa tháng 6/2024 sẽ hoàn thành kéo dây toàn tuyến và đóng điện Dự án vào cuối tháng 6/2024 theo đúng chỉ đạo của Thủ tướng Chính phủ", ông Lưu Việt Tiến cho hay.

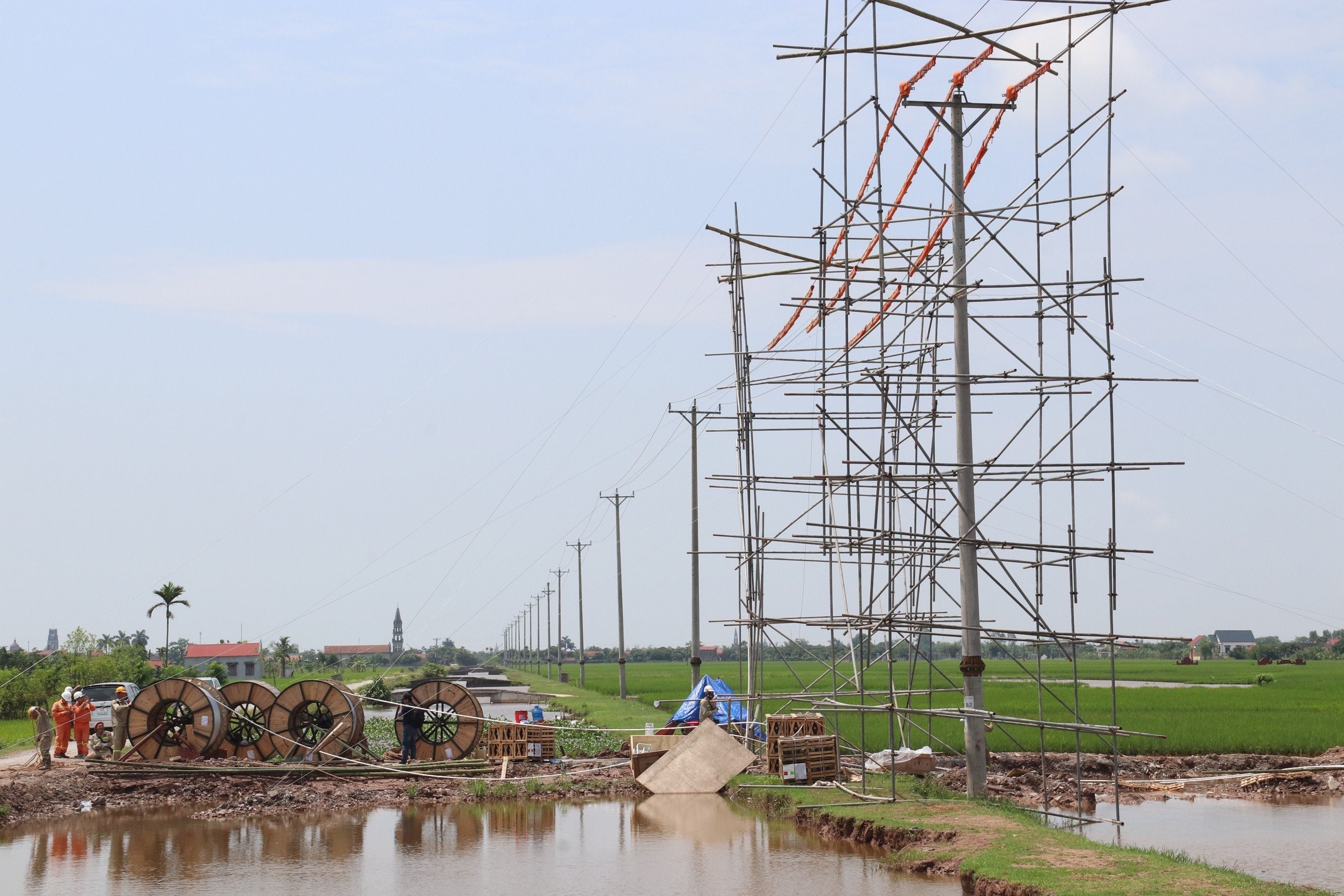

Kéo dây khoảng néo đầu tiên Dự án đường dây 500kV NMNĐ Nam Định 1 - Thanh Hóa

Theo ông Trần Kim Vũ -  Phó giám đốc Ban QLDA các công trình miền Bắc, hiện nay khối lượng đào, đúc móng của Dự án đường dây 500kV NMNĐ Nam Định 1 – Thanh Hóa đã gần hoàn thành (đã hoàn thành 176/180 vị trí móng). Tuy nhiên, khối lượng dựng cột, kéo dây là rất lớn và phải triển khai trong một thời gian rất ngắn (từ tháng 5 đến giữa tháng 6/2024). Cùng với đó, công tác dựng cột, kéo dây đòi hỏi lực lượng công nhân lành nghề, không thể tận dụng lực lượng nhân công tại chỗ. Do đó, Ban QLDA các công trình điện miền Bắc đã phối hợp chặt chẽ, yêu cầu các nhà thầu tăng cường tối đa nhân lực; đồng thời động viên người lao động thi công với thời thời gian dài nhất. Trong quá trình thi công, công tác đảm bảo an toàn lao động cũng được Ban QLDA, các đơn vị tư vấn giám sát và nhà thầu đặc biệt chú trọng.

Công nhân thi công trên độ cao hàng chục mét

Vừa ở độ cao hơn 50m từ trên cột xuống, anh Lò Văn Cường – Công nhân Công ty Thăng Long TIC chia sẻ, với đặc thù phải làm việc trên các cột điện cao hàng chục mét, có cột lên đến hàng trăm mét, nên công tác an toàn lao động luôn được anh em công nhân chú trọng và nhắc nhở nhau thực hiện nghiêm. Bên cạnh đó, đặc thù thi công vào mùa này, thời tiết nắng nóng nên quá trình làm việc cũng gặp nhiều khó khăn, không chỉ là sức nóng từ thời tiết mà còn là sức nóng từ tỏa ra từ các thiết bị trên cột. Dù vậy, xác định đây là công trình trọng điểm quốc gia, các anh em trên công trường đều nỗ lực làm việc tối đa, làm việc 3 ca, 4 kíp, phấn đấu hoàn thành tiến độ theo yêu cầu.

Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa được triển khai thi công từ cuối tháng 10/2023. Dự án có chiều dài khoảng 74,4 km, với 180 vị trí móng cột và 72 khoảng néo. Dự án đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình và Thanh Hóa. Tính đến 12h ngày 12/5/2024, Dự án đã hoàn thành 176/180 vị trí móng, hoàn thành 117/180 cột, đang dựng 38 cột và tiến hành kéo dây khoảng néo đầu tiên.

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu, đảm bảo tiêu chí N-1. Đồng thời giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn đường dây 500kV Quảng Trạch - Quỳnh Lưu, Quỳnh Lưu - Thanh Hóa, NMNĐ Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.




  • PV
