Tập trung nguồn lực, phấn đấu hoàn thành Dự án Trạm biến áp 220kV Gia Lộc trong tháng 6 năm 2025

Đó là chỉ đạo của Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Hoàng Văn Tuyên tại buổi kiểm tra công trường và đôn đốc tiến độ thi công Dự án Trạm biến áp 220kV Gia Lộc và đường dây đấu nối vào ngày 20/3/2025, tại Hải Dương.

Công trình Trạm biến áp 500kV Vĩnh Yên là một trong 3 công trình trọng điểm của EVNNPT được phát động thi đua

Dự án do EVNNPT làm chủ đầu tư, Ban QLDA các công trình điện miền Bắc (NPBM) quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành.

Đây là công trình công nghiệp năng lượng cấp I, nhóm B. Trạm biến áp 220kV Gia Lộc được xây dựng trên địa bàn xã Gia Khánh, huyện Gia Lộc, tỉnh Hải Dương. Đường dây đấu nối 220kV đi qua địa phận các xã Gia Khánh, xã Gia Tân, huyện Gia Lộc và xã Gia Xuyên, TP. Hải Dương, tỉnh Hải Dương.

Dự án có quy mô xây dựng Trạm biến áp 220/110/22kV Gia Lộc có quy mô 03 máy biến áp 220/110/22 kV-250 MVA; giai đoạn này lắp đặt 02 máy biến áp 220/110/22 kV-250MVA.

Hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA được trang bị phù hợp quy định của EVN, EVNNPT, tuân thủ Quy phạm trang bị điện và các quy định hiện hành.

Xây dựng đường dây 220kV 04 mạch từ TBA 220kV Gia Lộc đấu nối chuyển tiếp trên 02 mạch Đường dây 220kV Hải Dương - Phố Nối, chiều dài tuyến khoảng 5,37 km.

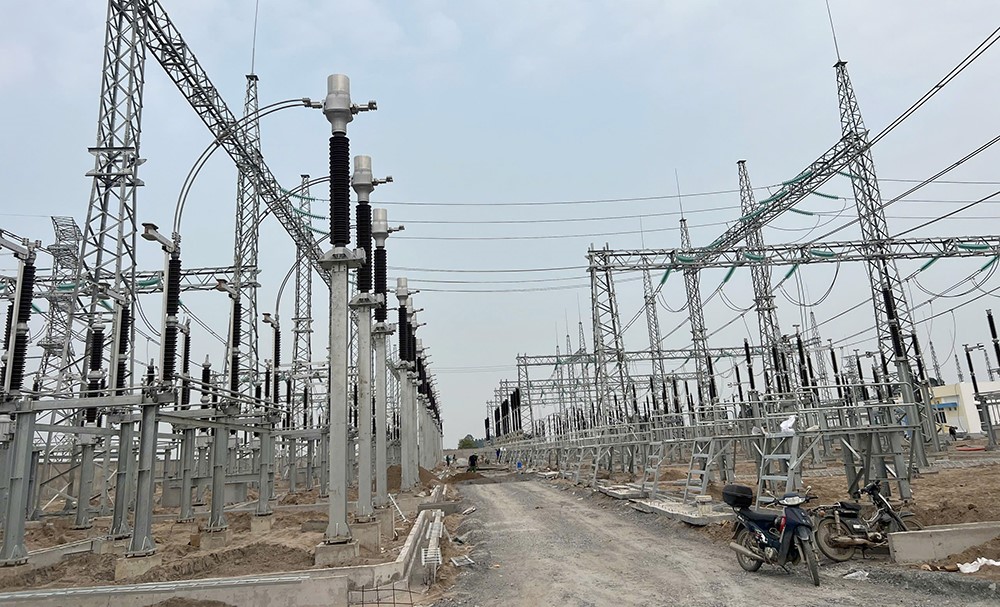

Báo cáo về tiến độ thi công, đại diện NPMB cho biết: Đến nay phần trạm biến áp đã thi công xong các hạng mục sau: Tường chắn TC1,TC2, hàng rào, hệ thống thuỷ lợi hoàn trả, hhường vào trạm (Còn lại phần bê tông aspalt), mương cáp ngoài trời, móng máy biến áp, móng cột cổng, móng trụ thiết bị, hệ thống thoát nước, Bể dầu sự cố, Bể nước cứu hỏa, bể nước sinh hoạt, hệ thống thoát nước và hố ga, Lắp đặt cột cổng thanh cái, Kéo rải treo dây thanh cái, TBA tự dùng, Giá cáp, máng cáp trong nhà.

Về lắp đặt nhất thứ đã hoàn thành căn chỉnh dao cách ly, lắp đặt TU, TI  chống sét van các phía 220, 110kV. Kéo thanh cái đã xong phía 220kV. Phía 110kV chưa có cách điện thủy tinh. Kế hoạch thi công xong sau 20 ngày dự kiến trong tháng 4/2025 xong.

Lắp đặt hệ thống thông liên lạc, Scada, camera: Kế hoạch lắp đặt xong sau 25 ngày cấp hàng và đồng bộ cùng tiến độ nghiệm thu đóng điện. Lắp đặt nhị thứ kế hoạch thi công xong sau 45 ngày.

Đối với phần đường dây 220kV đã dựng xong 19/19 vị trí cột, kéo dây được 5/14 khoảng néo, đang thi công 3 khoảng néo.

Tại buổi kiểm tra công trường, Phó Tổng giám đốc EVNNPT – Hoàng Văn Tuyên nhấn mạnh đây là Dự án có ý nghĩa rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Hải Dương và các tỉnh lân cận từ mùa nắng nóng năm nay. Đây là khu vực có tốc độ tăng trưởng kinh tế nhanh, nhu cầu sử dụng điện cho sản xuất và sinh hoạt rất lớn. Chính vì vậy, NPMB và các nhà thầu phải đặt quyết tâm hoàn thành dự án này trước 30/6/2025.

Đối với hạng mục lắp đặt thiết bị nhị thứ cần tập trung nguồn lực để thi công, sau khi thiết bị về đến trạm sẽ tổ chức triển khai lắp đặt ngay để đáp ứng mục tiêu hoàn thành dự án này trong tháng 6/2025.


  • PV
